埃塞俄比亚建筑市场分析报告(下篇)
时间:2026-08-27

埃塞俄比亚建筑市场分析报告(下篇)



精益 · 敏捷 · 强韧 · 融合 · 感恩


上图为:出海服务港版头


今日推送约7500字,

使用各类读屏,听读时间约22分钟。

低视力伙伴可点击右上角菜单中的“调整字体”

设置文本大小,方便查看。




5

风险识别与应对策略分析


01




核心风险识别





01

政治风险


埃塞俄比亚政府已在G20框架下推进债务重组并进入实施阶段,整体政治环境趋于平稳。2023年以来,阿姆哈拉州(Amhara)、奥罗米亚州(Oromia)等核心区域的局部安全局势偶有波动,给基建施工的安全防护成本产生一定影响,极端情况下可能出现物流临时不畅、施工节奏短暂调整等情况,但此类情况多为阶段性,可通过提前防控措施降低潜在影响。与此同时,受世界银行援助条款及本国财政导向影响,埃塞俄比亚财政预算正逐步向政府主导型工业项目倾斜,非核心民生基建项目可能存在经费拨付节奏放缓、支付周期略有延长的情况,需提前做好资金规划以适配支付节奏。


结合其民族联邦制治理架构,2026年属地治理层面的协同性仍有提升空间。联邦与各州在土地征用审批、自然资源收益分配等方面存在一定分歧,项目落地阶段可能面临地方层面的行政协调需求,部分地区可能以文化遗产保护、族裔权益等为由提出额外协调要求,但通过加强前期沟通、完善合规手续,有助于降低此类阻滞的影响。整体来看,政治层面的相关风险多集中于项目实操中的协调环节,通过规范契约约定、强化属地沟通,可实现有效管控。


02

法律风险



埃塞俄比亚建筑市场的法律体系处于逐步完善阶段,法律风险主要集中于联邦与各州的执行标准衔接层面,其核心原因在于联邦制架构下的权责划分差异,而非法律本身的不确定性,外国承包商可通过提前熟悉规则、规范操作流程应对潜在风险。在土地征用与补偿机制方面,根据埃塞俄比亚宪法及相关公告,城乡土地及自然资源归国家及人民共同所有,联邦与各州配套法规共同规范征用流程,不同区域在补偿标准、支付周期等方面存在一定差异,提前做好属地政策调研,便于严格适配当地相关要求。


《投资公告第1180/2020号》明确了投资项目用地的协调机制,联邦负责审批、各州负责落地衔接,项目推进过程中需完成用地规划、环评、社区协调等前置程序,不同区域可能存在一定的行政效率差异,提前对接各州投资机构、完善前置手续,可保障项目顺利推进。此外,技术转移协议需按规定向投资主管机构备案,完成备案流程后,协议可具备相应法律效力。实践中,部分地区可能存在补偿资金拨付节奏放缓、社区协调需求增加等情况,提前沟通、合理协商,是化解相关分歧,降低对履约潜在影响的关键。


03

市场风险


自2024年7月埃塞俄比亚全面实施汇率自由浮动改革以来,比尔兑美元汇率存在一定波动,对依赖进口建材、核心机电设备的基建工程项目产生成本冲击。当前行业普遍执行固定总价合同模式,若提前在合同中约定合理的汇率调整条款,有助于对冲汇率波动带来的影响,降低成本波动风险。该国通胀水平已较历史高位有所回落,虽仍对水泥、砂石等主材价格有一定影响,但价格波动幅度趋于平缓


供应链层面,埃塞俄比亚建筑领域核心建材与关键设备存在一定进口依存度,跨境物流主要依托吉布提港,港口通关效率、境内物流体系仍有提升空间,可能出现进口物资运输周期略有波动的情况,但通过提前规划物流路线、预留合理备货周期,有助于降低到货延期对施工的影响。本土建材产业虽受部分瓶颈限制,但已能满足部分基础建材需求,通过“进口+本土采购”相结合的模式,可有效缓解供需错配问题


市场需求端,受宏观经济增速放缓影响,部分规划内基础设施项目落地节奏略有放缓,行业呈现结构性需求分化,低端民生基建、常规道路工程竞争趋于饱和,高附加值专业基建项目推进节奏偏缓,但整体市场仍有稳定的项目增量。资金流转方面,政府主导类基建项目可能存在付款周期略有延长的情况,通过优化资金调度、拓展多元化融资渠道,可有效缓解现金流压力。

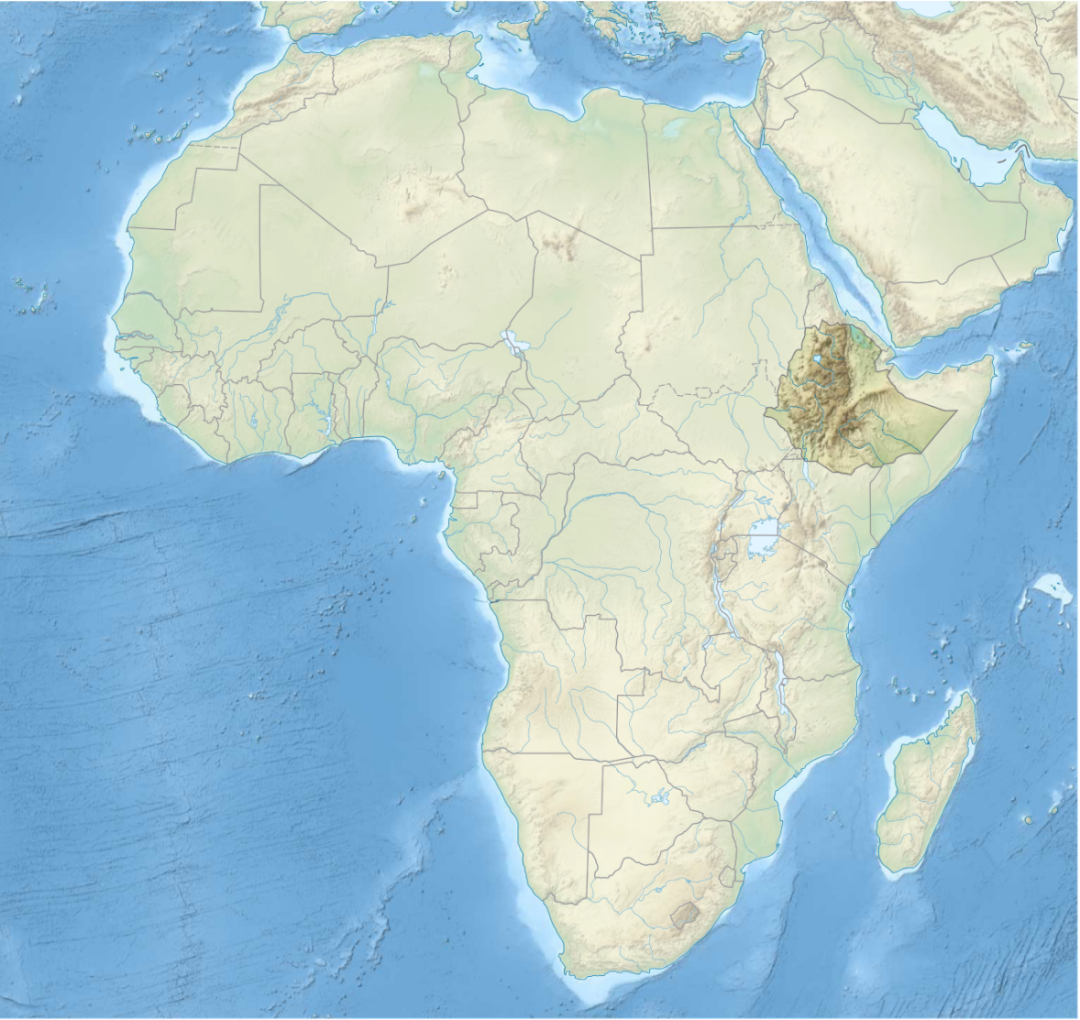

上图为:埃塞俄比亚在非洲大陆的区位图

图片来源:Wikimedia Commons(作者:TUBS),基于 CC BY-SA 4.0 协议使用



04

运营风险


埃塞俄比亚作为内陆国家,对外贸易主要依托吉布提港及其配套运输通道,约90%–95%的进出口货物经由该通道运输。受出海口与运输线路高度集中的布局影响,其供应链客观存在潜在集中度风险,不过该通道当前整体运营状态稳定依托前置对接物流服务商、优化运输实施方案,可进一步强化跨境货运的供应链基础保障能力。


物流执行层面,埃塞俄比亚—吉布提运输走廊在通关效率、跨境协调等方面仍有提升空间,可能存在运输时长略长、物流成本偏高的情况,国际物流费用以美元结算,在比尔波动背景下可能产生一定的汇兑影响,但通过提前锁定物流价格、合理规划结算周期,可对冲相关影响。通胀压力虽仍对当地务工人员收入有一定影响,工会针对薪资、劳动条件的诉求有所增加,但通过建立完善的属地化沟通机制和劳资纠纷应对体系,可有效化解潜在矛盾,减少对项目施工进度和企业品牌声誉造成影响。


汇率波动虽可能导致外籍管理人员实际收入略有波动、外汇兑换存在一定延迟,但通过优化薪资兑付方式、提前预留外汇储备,可保障关键岗位人员稳定。同时,依托常态化跨境物流统筹机制与前置资源储备,能够持续夯实物资流转保障基础,为项目全周期平稳推进提供支撑。


02




政治与政策环境





01

风险规避


企业在参与埃塞俄比亚建筑项目招标前,应实施严格的资金来源评估与风险筛查,明确将世界银行、非洲开发银行等多边国际机构资助的民生工程、基础设施项目纳入优先选择范围。此类项目具有明确的资金保障优势,通常采用美元或欧元等硬通货结算,且资金由援助机构直接拨付至埃塞俄比亚央行,可从根源上规避比尔持续贬值带来的汇率波动风险,同时避免因埃塞政府财政资金短缺导致的付款延迟、违约等问题。


针对仅依赖埃塞俄比亚财政部拨款的政府自筹资金项目,需谨慎评估合作可行性,即便参与也应设定极高的保证金比例,同时建立严格的违约赔付机制,降低资金无法收回的风险。此外,需坚决规避地缘政治敏感区域及安全风险较高的地区,重点规避奥罗米亚(Oromia)、提格雷(Tigray)及阿姆哈拉(Amhara)部分地区(此类区域存在武装冲突、社区抗议、路阻及征地暴力等问题),将资源集中投入亚的斯亚贝巴(Addis Ababa)、迪雷达瓦(Dire Dawa)自由贸易区等安全等级高、政策支持力度大、具有战略优先级的PPP项目或工业园类项目,进一步降低项目推进过程中的安全、审批及协调风险。


02

风险转移


对于涉及国家战略、由政府或国企主导的大规模基建项目,应确立以“中信保保险+主权违约对冲”为核心的强管控体系。由于此类项目往往深度依赖中资金融机构的融资支持,投保中国出口信用保险公司的海外工程险不仅是商业选择,更是获取贷款的隐形前提和风险闭环的关键。通过利用国家信用背景,企业能够有效对冲因埃塞俄比亚外汇储备枯竭导致的汇兑限制,以及因政治动乱引发的违约或征收风险。在此基础上,商务合同必须深度锚定美元计价逻辑,通过设置动态支付调整条款,使合同额随比尔汇率波动实时上调,从制度层面切断本币贬值引发的亏损路径。


针对民营性质或中小型商业投资项目,由于其难以获得高额的政策性保险支持,风险转移的重心应向“深度属地化与利益捆绑”倾斜。此类企业应优先寻求与穆罕默德国际发展研究与组织公司(MIDROC)、埃塞俄比亚建筑工程公司(ECWC)等在当地拥有雄厚政商背景的顶级财团或官方建筑公司建立战略合资关系,通过让渡部分权益换取“国民待遇”和信用背书。在实操层面,企业应采取“轻资产、重分包”的避险模式,将征地拆迁、现场安保及社区协调等具争议的属地化业务,通过背靠背协议交由本地合作伙伴负责。通过将自身定位为技术交付与后台管理方,企业可以利用本地合作伙伴的社会影响力实现风险的“物理隔离”,从而在不稳定的地缘政治环境中保持经营灵活性,弱化外部环境对企业的影响


03

风险减弱


为有效对冲进口建材、设备带来的外汇支出压力,降低汇率贬值引发的成本冲击,企业应积极响应埃塞俄比亚政府十年进口替代战略,实施“进口替代+本地深耕”的供应链优化策略。针对项目核心建材需求,可通过在当地自建预制件厂、混凝土搅拌站,或与莱米国家水泥厂等本地龙头企业签订长期本币供应合同,将原本依赖进口的砂石、水泥、预制构件等物资逐步转化为“本地生产+本币支付”模式,既减少外汇占用,又能锁定本地成本,规避进口物流延误、汇率波动的双重风险。


在人才队伍建设方面,推行技术与职业教育与培训(TVET)体系和双元制培训体系,鼓励企业开展在岗技能传授。推动本地员工技能提升,并在项目实施过程中广泛开展在岗技能传授,以实现技术能力的渐进式转移。


该模式与埃塞俄比亚推动产业能力建设的政策导向相契合。以建筑业转型倡议(CITI)为代表的国家政策计划,强调提升本地承包商能力与人力资源水平,鼓励技能培训与技术应用。在此背景下,企业可结合自身项目特点,自主设计属地化培训路径,在合规前提下提升用工效率。


从成本与经营角度看,推进本地化培训与用工体系,有助于逐步降低对外籍人员的依赖,减少差旅费用及外币薪酬支出,从而在一定程度上缓解汇率波动带来的成本压力。同时,通过持续的技能积累与岗位替代,本地员工的技术水平与基层管理能力可逐步提升,推动企业人力结构由“外方主导”向“本地支撑”转变,有助于企业在控制成本的同时提升本地融合度与运营稳定性,增强项目的可持续运营能力。

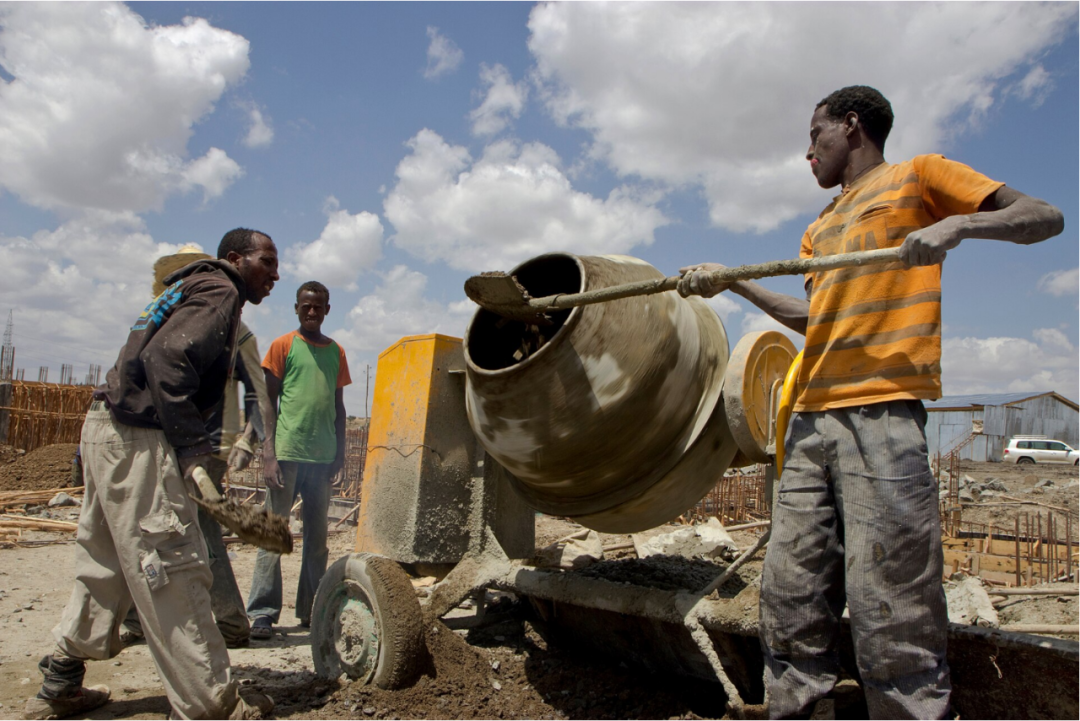

上图为:埃塞俄比亚工人搅拌水泥

图片来源:Wikimedia Commons(作者:DFID - UK Department for International Development),基于 CC BY-SA 4.0 协议使用



02

风险接受


针对埃塞俄比亚当前外汇管制阶段性放宽、比尔持续贬值、利润汇出存在不确定性等现实问题,企业在项目筹建阶段应预留10%-15%的动态风险储备金,专门用于覆盖短期内无法结清的汇兑损失、付款延迟、政策变动及成本波动等风险,为项目顺利推进提供资金缓冲,该比例符合联合国开发计划署《风险准备金系数取值参考表》中5%-15%的行业参考建议。


尽管2026年2月埃塞俄比亚国家银行宣布外汇新政,允许外国投资者通过商业银行直接汇出利润,无需央行逐笔审批,在一定程度上缓解了汇出障碍,但受外汇储备紧张及比尔汇率贬值制约,实际汇出仍面临周期长、额度受限等不确定性,账面资产贬值风险未除。因此,在外汇新政背景下,“利润资产化”仍是保障资产安全的重要补充策略。


具体实施上,对于项目运营中短期内难以汇出的比尔利润,应直接转化为具备保值增值能力的实物或股权资产。可通过购置当地合规的工业土地、房产,或参股本地上游建材供应链核心企业(如水泥、砂石、预制构件厂等)实现落地。此举既能有效对冲汇兑损失,锁定资产价值,又能通过实业布局完善本地供应链、提升配套能力,为企业长期属地化发展筑牢资产基础,实现风险对冲与长远布局的双重目标


6

企业进入策略与建议


01




市场定位





01

优势匹配


企业进入埃塞俄比亚建筑市场,需结合自身技术实力、资金规模、项目经验资源禀赋,精准定位核心业务领域,打造差异化竞争优势。从技术维度看,应重点发挥BIM技术应用、装配式建筑、绿色低碳施工、智能建造、高原复杂地质工程等成熟技术优势,对接埃塞俄比亚《2021—2030十年发展规划》等战略部署,聚焦保障房建设、交通基础设施升级、工业园开发、市政配套完善等核心需求,以EPC总承包、建营一体化、全生命周期服务等模式,区别于本土企业及土耳其、印度等中低端竞争对手。


资金维度看,基础设施与建筑领域项目资金高度依赖世界银行、非洲开发银行等多边融资开发机构;同时行业正通过PPP模式引入社会资本,有效缓解项目融资压力。在此背景下,具备融资能力的企业可优先参与融资机构出资项目及政府PPP项目,依托出口信用保险、双边合作基金、商业银团贷款等多元化融资工具,强化项目获取与落地实施能力,逐步向“融资+设计+施工”一体化全链条服务模式升级。


细分领域看,当前海外建筑市场的传统房建领域竞争趋于饱和,低价内卷压力持续加大。企业可依托自身技术积淀与国际项目实操经验,重点布局轨道交通机电工程、光伏及新能源配套工程、工业园区标准化厂房建设、水资源开发与生态环境治理等高景气赛道。上述领域对核心技术、项目管控能力及供应链稳定保障均有较高门槛,利于企业凭借专业实力本土化运营,构建稳固的差异化竞争优势。


02

客户分层


埃塞俄比亚建筑市场客户呈现“政府主导、国际机构支撑、私营与侨民补充”的层级结构,不同群体需求、付款能力与合作模式差异显著,需针对性制定营销策略。联邦及州政府部门为当地核心项目发包方,项目主要聚焦基础设施、保障性住房、市政工程等公共领域。此类业主高度重视成本管控、合规履约与属地化运营要求;项目资金主要依托政府预算及多边、双边援助资金,资金稳定性强实施周期偏长。同时,相关项目在合规管理、环境与社会标准、全流程项目管控方面门槛严苛,对承建企业的资质实力、过往业绩及风险管控能力均提出较高要求。世界银行、非洲开发银行、亚投行等国际金融机构项目,标准严苛、流程透明,以美元、欧元等硬通货结算,付款保障度极高,核心需求为符合国际规范、环保低碳、数字化交付的高品质工程,招标竞争激烈,青睐具备国际认证、技术领先融资能力的企业。


埃塞俄比亚大型国企则聚焦专业基础设施与产业配套项目,外汇支付能力较强,偏好长期合作、专业分包与建营一体化模式,注重技术转让本地产业协同跨国企业、本地商业巨头及私人高端开发商,需求集中于工业园、商业楼宇、高端住宅等项目,支付能力强、资金来源多元,注重工程品质、交付效率与成本可控,合作模式灵活,可采用合资、分包、背靠背协议等方式推进。


02




进入路径





01

试点切入


初次进入埃塞俄比亚市场,建议采取“小而美”试点项目切入策略,选择风险可控、规模适中、付款有保障的项目,如市政小型配套工程、中小型房建项目、工业园单体厂房等,优先对接政府部门或国际金融机构小额招标项目。中国武夷实业股份有限公司中标的埃塞俄比亚莱亚娜保险公司新总部大楼项目,便是该试点落地模式下的典型成功案例。


通过试点项目积累本地施工经验、熟悉埃塞俄比亚工程标准合规流程、建立本地供应链劳务合作体系、打造品牌口碑,同时验证市场需求、评估风险水平、磨合团队运营模式。试点阶段需重点把控项目质量、工期与成本,严格遵守本地劳工、环保、税务等法规要求,避免因合规问题影响后续市场拓展,为逐步扩大业务规模奠定基础。


02

资源整合


依托中国建筑行业全产业链优势,联合国内优质设计、施工、设备供应、建材生产企业组成联合体投标,实现优势互补、资源共享、风险共担。联合体模式可整合设计创新能力、施工技术实力、设备供应保障与融资渠道,提升大型项目投标竞争力,尤其适用于EPC总承包、PPP等综合性项目。同时,积极与本地优质建筑企业、建材供应商、劳务公司建立合作关系,借助其本地资源、资质许可与市场渠道,破解外资准入限制、合规壁垒属地化要求难题。此外,可联合中国驻埃塞俄比亚使馆、经商处、行业协会等机构,获取政策支持、项目信息与商务对接资源,降低市场开拓成本


03

长期布局


在试点成功、积累一定市场经验后,推进长期属地化布局,在首都亚的斯亚贝巴设立办事处或独资分公司。当地对外资企业注册资本实行分类梯度准入标准通用实业类外资项目设有基础最低注册资本要求工程设计及配套咨询服务类项目的注册资金门槛则相对更低。此外,外资企业可以在大多数开放领域依规独资设立经营主体,也可联动本土企业组建合资公司开展业务合作。


设立本地机构后,搭建以中方核心骨干+本地技术管理人才的复合型团队,深入对接埃塞俄比亚政府部门、行业协会、大型企业等核心资源,精准把握市场动态与项目信息。逐步拓展业务范围,从单一工程施工向设计咨询、建材生产、设备租赁、项目运营等全产业链延伸,同时布局工业土地、房产等实物资产,完善本地供应链体系,实现从项目承包向市场深耕、属地化长期发展的转变。


03




实施保障





01

组织保障


中资企业进入埃塞俄比亚建筑市场,需建立完善的组织保障体系,成立海外市场专项工作组,由企业高层牵头,统筹市场调研、资质办理、投标报价、项目履约、风险管控、合规运营等全流程工作。明确内部责任分工,设立市场开发部、项目管理部、商务部、风控部、财务部等专项部门,制定标准化海外业务流程与管理制度,确保各环节高效衔接。建立与埃塞俄比亚本地机构的联动机制,聘请本地专业律师、会计师、商务顾问,熟悉本地法律法规、税务政策、劳工制度与行业规范,及时应对合规问题与突发状况。完善项目决策机制,针对大型项目、高风险项目实行集体评审,严格把控项目可行性、盈利性风险水平


02

人才保障


打造复合型国际化人才队伍,核心团队需具备跨文化沟通能力、国际项目管理经验、英语商务能力,熟悉FIDIC条款、埃塞俄比亚工程标准与国际规范。针对埃塞俄比亚市场,加强本地语言(阿姆哈拉语)、文化习俗、宗教礼仪培训,提升团队本地化适配度。严格遵循埃塞俄比亚当地用工合规条款,落实外籍与本地劳工1:10配比标准,同时执行外籍人员技术岗位占比不超过15%的管控要求,依规执行《建筑产业转型倡议(CITI)》规范,扎实推进技能转移师徒带教相关工作。推行中方导师带教本地学徒模式,将培训计划嵌入工作许可申请,以培训换配额、以技术换市场


用工合规上,采用阿姆哈拉语+英语双语合同以提升沟通效率与法律执行性,并根据当地劳动力市场情况合理设计薪酬结构。在外籍人员管理方面,需按照当地法规办理工作许可续签手续,同时项目要加强本地员工培训与技术转移,满足属地化用工要求


在人才建设体系方面,可结合本地职业教育体系,开展技能培训与用工对接,逐步建立稳定的本地技术队伍。同时,企业可通过内部培养国际化人才引进等方式,构建兼顾本地执行国际项目管理能力的项目复合型团队,提升实施效率与合规管理水平。


03

技术保障


搭建海外项目技术支持平台,整合国内技术资源,针对埃塞俄比亚气候、地质、工程标准特点,制定技术转换手册,实现中国标准本地标准、国际标准的有效衔接。推广BIM技术、装配式建筑、绿色施工、智能监控等数字化、低碳化技术在海外项目中的应用,提升工程质量效率安全性,契合埃塞俄比亚政府对绿色建筑、数字化施工的政策导向。建立本地建材、设备技术标准数据库,联合本地供应商开展技术适配研发,保障建材设备符合项目要求。加强施工技术交底、质量管控与安全培训,针对高原施工、雨季施工等特殊场景制定专项技术方案,有效防控并降低相关技术风险。
